Como parcelar os honorários de um projeto de arquitetura (e não perder o controle das parcelas)
Atualizado em 29 de setembro de 2026 · leitura de 7 min
O formato mais usado em escritório de arquitetura é um sinal na assinatura seguido de parcelas ligadas às entregas: estudo preliminar, anteprojeto, projeto legal e executivo, por exemplo 30% + 25% + 25% + 10% + 10%. Ligar a parcela à entrega protege os dois lados: o cliente paga pelo que recebeu, e o escritório não trabalha meses sem receber. O erro comum não está na forma de pagamento, está no depois: a proposta é aceita e ninguém transforma aqueles percentuais em contas a receber com data. O plano de recebimentos deve nascer da proposta aceita, no mesmo dia, com a última parcela absorvendo os centavos do arredondamento para o total bater com o contrato.
Por que parcelar por etapa, e não por mês
Parcelas mensais fixas são simples de cobrar, mas desalinham trabalho e pagamento. Se o cliente demora três meses para aprovar o estudo preliminar, o escritório continua recebendo por um trabalho que está parado — e, quando o projeto volta a andar, as parcelas já acabaram e o executivo é feito sem receita nenhuma.
Parcelas por etapa resolvem isso. Cada parcela corresponde a uma entrega que o cliente consegue reconhecer, e o pagamento acompanha o ritmo real do projeto. A conversa de cobrança também fica mais fácil: não é "a parcela de outubro venceu", é "entregamos o anteprojeto, segue a parcela correspondente".
O sinal na assinatura cobre o início do trabalho — levantamento, briefing, primeiros estudos — e funciona como compromisso. Sem sinal, o escritório financia o começo do projeto do cliente.
Um formato de referência
Não existe percentual oficial; o que existe é o que faz sentido para o peso de cada etapa no seu processo. Um formato comum para projeto residencial completo é este:
Sinal na assinatura: 30%
Cobre levantamento, briefing e o início do estudo. É o compromisso do cliente com o projeto.
Estudo preliminar aprovado: 25%
A etapa em que mais se discute e mais se refaz. Ligar a parcela à aprovação incentiva o cliente a decidir.
Anteprojeto entregue: 25%
O projeto ganha medidas, materiais e soluções. É onde está boa parte do esforço técnico.
Projeto legal protocolado: 10%
Ligado ao protocolo, não à aprovação da prefeitura, que não depende do escritório.
Executivo entregue: 10%
O fechamento. Parcela final baixa demais estimula o cliente a não concluir; alta demais deixa o escritório exposto no fim.
O detalhe dos centavos
Percentuais raramente dividem o valor em centavos exatos. Um projeto de R$ 50.000,00 com desconto de R$ 1.333,33 tem valor líquido de R$ 48.666,67, e 30% disso é R$ 14.600,001. Se cada parcela for arredondada por conta própria, a soma das parcelas não bate com o contrato — às vezes sobra um centavo, às vezes falta.
A regra que evita a discussão é simples: calcule cada parcela pelo percentual, arredonde para o centavo e deixe a última parcela absorver a diferença. Assim a soma é sempre exatamente o valor do contrato, e o recibo final não precisa de explicação.
Vale também definir sobre qual valor os percentuais incidem: o valor cheio ou o valor com desconto. O natural é o valor líquido, o que o cliente de fato vai pagar. Escrever isso na proposta evita dúvida na hora da primeira cobrança.
Da proposta ao financeiro: o passo que ninguém faz
A forma de pagamento costuma ser pensada com cuidado na proposta e esquecida depois do aceite. O contrato vai para uma pasta, os percentuais ficam no PDF, e a cobrança passa a depender da memória de alguém.
O plano de recebimentos é a ponte entre as duas coisas: cada marco de pagamento da proposta vira uma conta a receber, com descrição, valor e data prevista. A partir daí, a parcela aparece no fluxo de caixa, fica vencida se o cliente atrasar e entra no resultado do projeto quando é paga.
Duas práticas fazem essa ponte funcionar. A primeira é gerar o plano no mesmo dia do aceite, quando o contrato ainda está fresco. A segunda é revisar antes de confirmar: ajustar a data prevista de cada etapa ao cronograma real e conferir se o total bate com o valor líquido. Gerar sem revisar é trocar um problema (parcela esquecida) por outro (parcela na data errada).

Quando a etapa atrasa
Parcela ligada a etapa tem data prevista, não data certa. Quando a etapa atrasa — porque o cliente demorou a aprovar, ou porque o escritório atrasou —, a data da parcela precisa acompanhar. Se ela continuar na data original, o fluxo de caixa mostra um dinheiro que não vai entrar naquele mês.
A distinção importante é entre atraso da etapa e atraso do pagamento. Se a etapa não foi entregue, mova a data da parcela. Se a etapa foi entregue e o cliente não pagou, não mova: a parcela está vencida, e é isso que faz alguém cobrar.
Contrato sem proposta formal
Nem todo projeto passa por proposta — o cliente antigo que liga, o projeto pequeno fechado por mensagem. O princípio é o mesmo: o valor do contrato precisa virar parcelas programadas. Um bom sinal de alerta é comparar o valor do contrato com a soma do que já está programado: se o projeto tem R$ 30 mil de contrato e só R$ 18 mil em parcelas lançadas, há R$ 12 mil sem data para entrar, e alguém precisa decidir quando e como.
Na prática, dentro do Projete.app

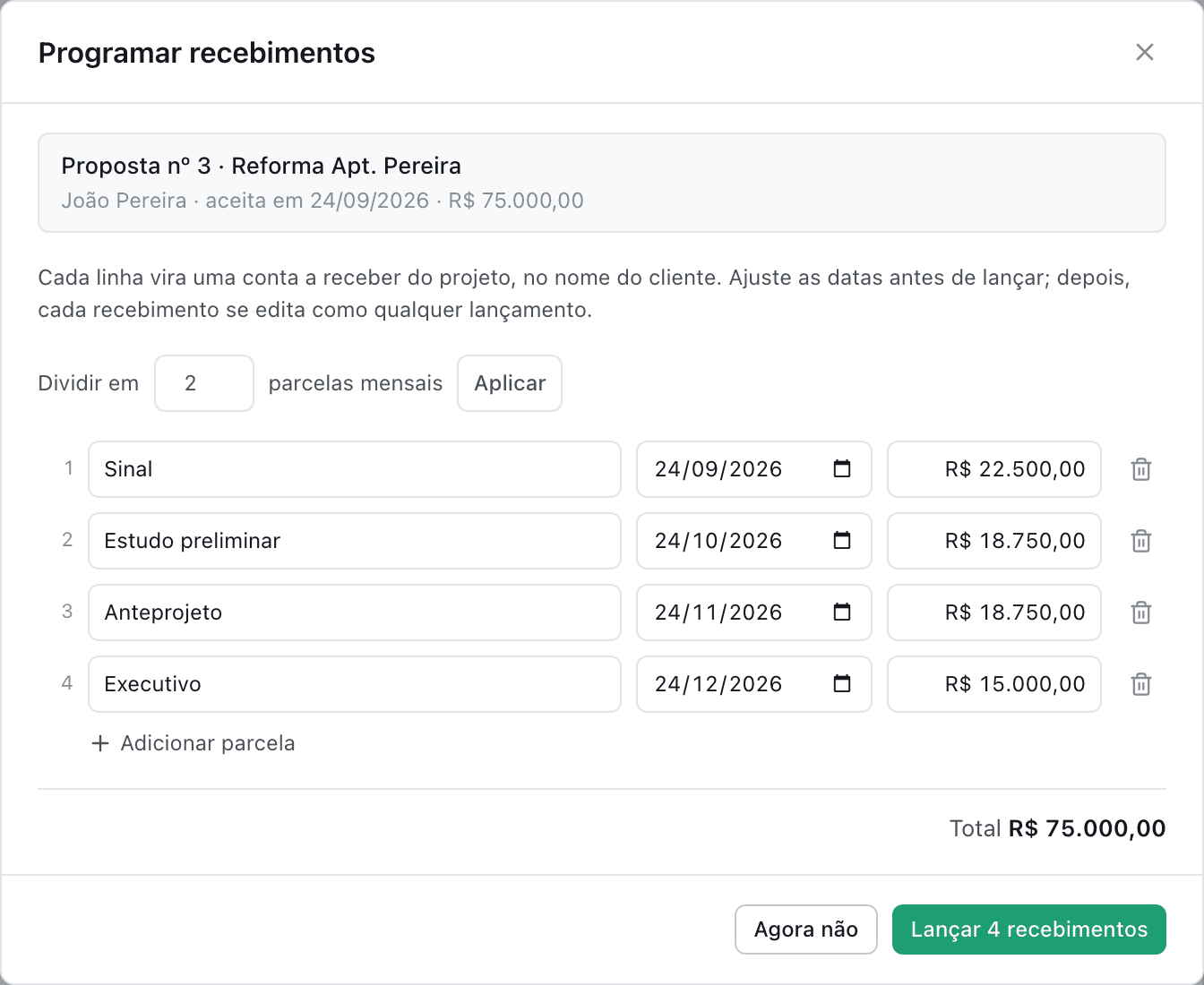

- No Projete.app, a proposta aceita avisa que ainda não tem plano de recebimentos e sugere as parcelas pelos marcos de pagamento dela, com a última absorvendo os centavos. Você ajusta datas e valores numa tela de confirmação e as contas a receber nascem ligadas ao projeto. Financeiro para escritório de arquitetura, ligado ao projeto.
- O plano de recebimentos começa antes do aceite: veja como acompanhar as propostas enviadas até o fechamento no pipeline comercial. Pipeline comercial para arquitetos.
Perguntas frequentes
- Qual a forma de pagamento mais comum em projeto de arquitetura?
- Sinal na assinatura seguido de parcelas ligadas às entregas de cada etapa. Um formato de referência para projeto residencial completo é 30% de sinal, 25% no estudo preliminar, 25% no anteprojeto, 10% no projeto legal e 10% no executivo. Os percentuais devem refletir o peso de cada etapa no processo do seu escritório.
- Devo cobrar sinal em projeto de arquitetura?
- Sim. O sinal cobre o início do trabalho (levantamento, briefing, primeiros estudos) e funciona como compromisso do cliente. Sem sinal, o escritório financia o começo do projeto e corre o risco de trabalhar sem receber se o cliente desistir.
- Parcela por etapa ou parcela mensal?
- Por etapa, na maioria dos projetos. Parcela mensal desalinha trabalho e pagamento: se o projeto para esperando aprovação, o cliente continua pagando, e quando o projeto volta as parcelas já acabaram. Parcela por etapa acompanha o ritmo real do projeto.
- O que fazer quando a soma das parcelas não bate com o contrato?
- Calcule cada parcela pelo percentual, arredonde para o centavo e deixe a última parcela absorver a diferença. Assim a soma é sempre exatamente o valor do contrato. Defina na proposta que os percentuais incidem sobre o valor líquido, já com desconto.
- O que fazer com a parcela quando a etapa atrasa?
- Se a etapa ainda não foi entregue, mova a data prevista da parcela para refletir o novo cronograma. Se a etapa foi entregue e o cliente não pagou, mantenha a data original: a parcela está vencida e precisa aparecer como atrasada para ser cobrada.
Onde o seu escritório perde tempo hoje?
Responda 5 perguntas e receba um diagnóstico do seu escritório
Em menos de um minuto: o que trava a sua rotina, o que fazer sobre isso e qual plano faz sentido para o seu tamanho. Sem cartão e sem cadastro.
Fazer o diagnóstico gratuito
